> 数据图表咨询下各位柬埔寨、印度尼西亚、老挝和越南的电力发展规划

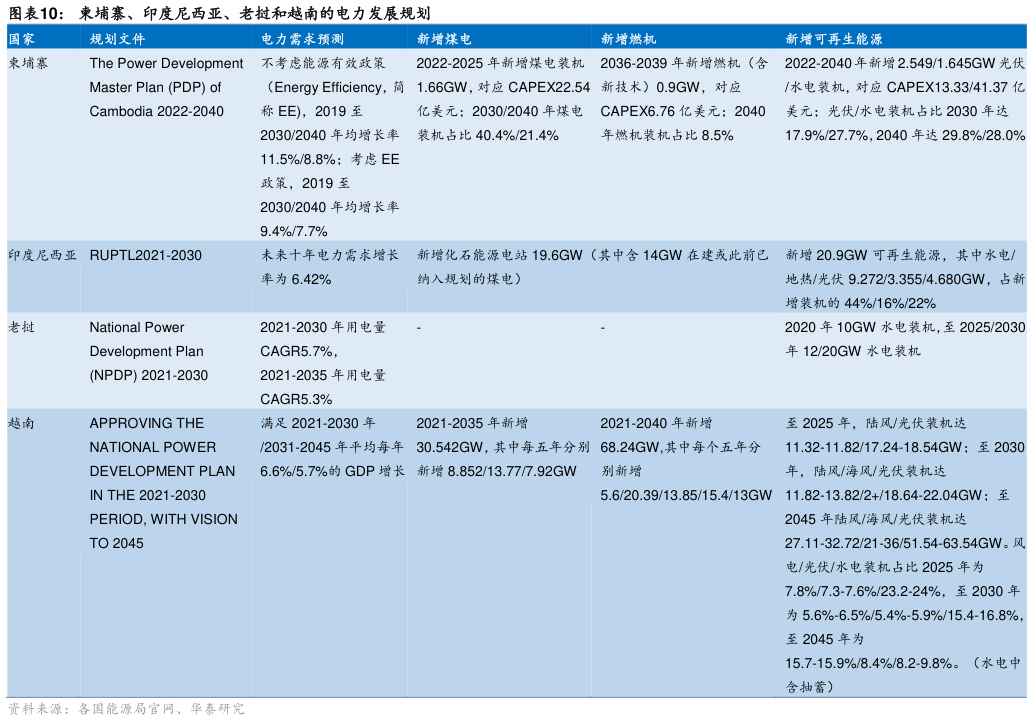

2025-4-4新增煤电或是最快解决缺电问题的有效方式。煤电具有建设期相对水电、核电更短,单机规模大,发电稳定性强的特点,能够在短时间内大幅提升电力供应能力。我国 2021 年底和2022 年夏天的缺电事件就促使了煤电核准加速,3Q22-4Q23 每个季度核准的煤电装机均超过了 25GW,单季度核准量几乎超过 2017-19 三年的总和。相应的,202324 年新开工项目达到了 7579GW,创下了全球历史罕见的记录。柬埔寨、印度尼西亚、老挝和越南在缺电问题频发的同时,预计未来的年均用电增长率仍将维持在较高水平,因此在以上各国的电力发展规划文件中,除了受限于化石能源短缺而开发煤电受阻的老挝,柬埔寨、印度尼西亚和越南的煤电装机将于 2022-252021-302021-35 年将迎来较大的弹性,分别为153%39%141%。
