> 数据图表谁知道巴库塔钨矿资源情况

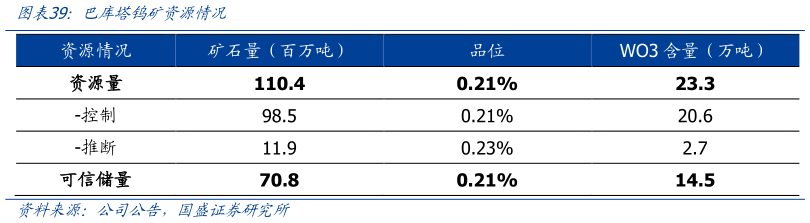

2025-4-6资源储备与产能规划:截至 2024 年 6 月,矿山拥有钨资源量 23.3 万金属吨,可信储量14.5 万吨,品位达 0.21%。项目一期规划 330 万吨采选9,313 吨钨精矿一期二期495 万吨采选1.4 万吨钨精矿。目前一期项目已建成,公司预计 2025Q2 起商业化生产,2025 年预计精矿产量为 6,194 标吨二期规划 2027Q1 建成。基于该生产计划,矿山预计服务年限约为 16 年。 考虑到欧洲等海外市场仲钨酸铵及碳化钨的较高市场需求,公司计划在矿山现场建设初加工产能,初步规划 10,000 吨仲钨酸铵及 4,000 吨碳化钨产能。公司计划 2025H2 开启可行性研究,2027 年底前完成项目设计,2028 年开始建设,并于 2029 年投产。
