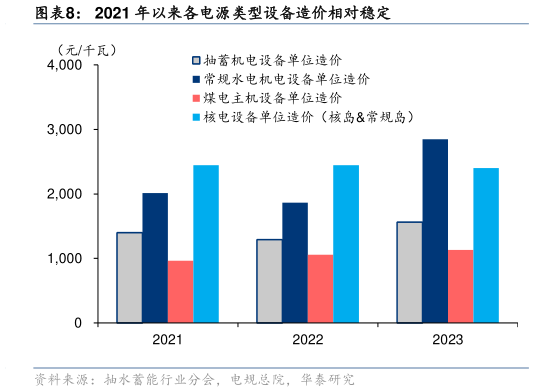

> 数据图表咨询大家2021 年以来各电源类型设备造价相对稳定
2025-6-2火电:单纯考虑生产周期,发电机耗时 8-12 个月,锅炉耗时 12-24 个月若收入确认以交付为确认节点,考虑目前各家排产节奏,自项目核准至确认收入需耗时 34 年,即 2023年及之前核准的项目将贡献收入至 20262027 年。 水电:自核准至设备交付需耗时 6.5 年左右,实际操作中多按完工百分比确认收入,即202223 年核准的大量水电项目将于 20282030 年实现交付,并带来 20242030 年较为平稳的收入贡献。 核电:订单提前于核准,核准至设备交付需 35 年左右,最早在项目 FCD(核电项目正式开工)时交付考虑核电周期较长,实际操作中多按完工百分比确认收入,即 202223 年核准的大量核电项目将于 20252028 年实现交付,并贡献较为平稳的收入至 2028 年。
