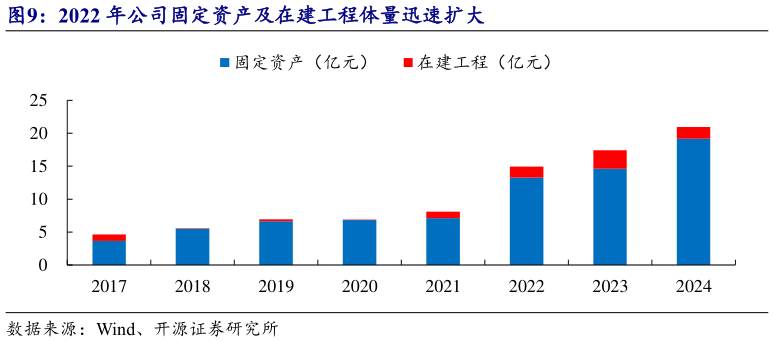

> 数据图表如何解释2022 年公司固定资产及在建工程体量迅速扩大
2025-6-2公司 2022 年获海外汽车客户定点,为满足海外客户的就近配套要求,2022 年底到 2024 年公司持续投入墨西哥、匈牙利的生产基地建设,逐步投产并不断提升产能。生产基地从建设、批量生产到盈利需要较长的过程:由于部分大型进口设备采购周期很长,有部分主体设备需要先行投资设备投入后客户还需认证工厂认证工厂到批量生产也需要一年至数年的时间。生产基地建设造成较高的前期成本费用投入,直至 2024 年公司海外生产基地尚处于持续亏损状态。
