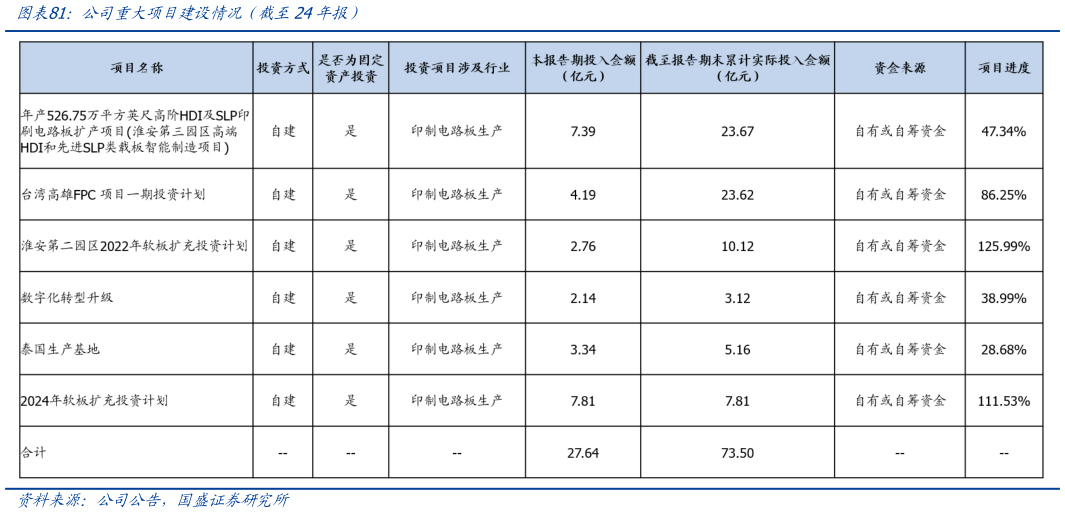

> 数据图表想关注一下公司重大项目建设情况(截至24年报)2025-4-3持续扩充高阶软硬板产能,进一步加大前沿技术研发。为应对 AI 产品技术革新及智能汽车业务带来的高阶 HDI 及 SLP 产品需求,公司持续推进产能升级与全球化布局。2024年,公司资本开支为 28.44 亿元,其中 7.39 亿投入淮安三园区高阶 HDI 及 SLP 项目,投入 4.19 亿到台湾高雄 FPC,投入 3.34 亿到泰国园区。从新投产能落地情况来看,淮安三园区高阶 HDI 及 SLP 项目一期工程已于 2024 年顺利投产,二期工程正在加速建设中高雄园区高端软板产能也建设完毕,目前已小批量试产泰国园区建设项目预计于今年 5 月建成,下半年能小批量投产。2025 年,公司资本支出额预计为 50 亿元,主要投向包括淮安第三园区高端 HDI 和先进 SLP 类载板智能制造项目、泰国生产基地建设项目以及 2025 年软板产能扩充项目等。我们认为,随着项目的逐步落地,公司产能与市占率将得到提升,进一步增厚公司业绩。国盛证券综合其他
