你知道欧洲:大储多点开花,增速高,持续性强

2025-8-4
你知道欧洲:大储多点开花,增速高,持续性强

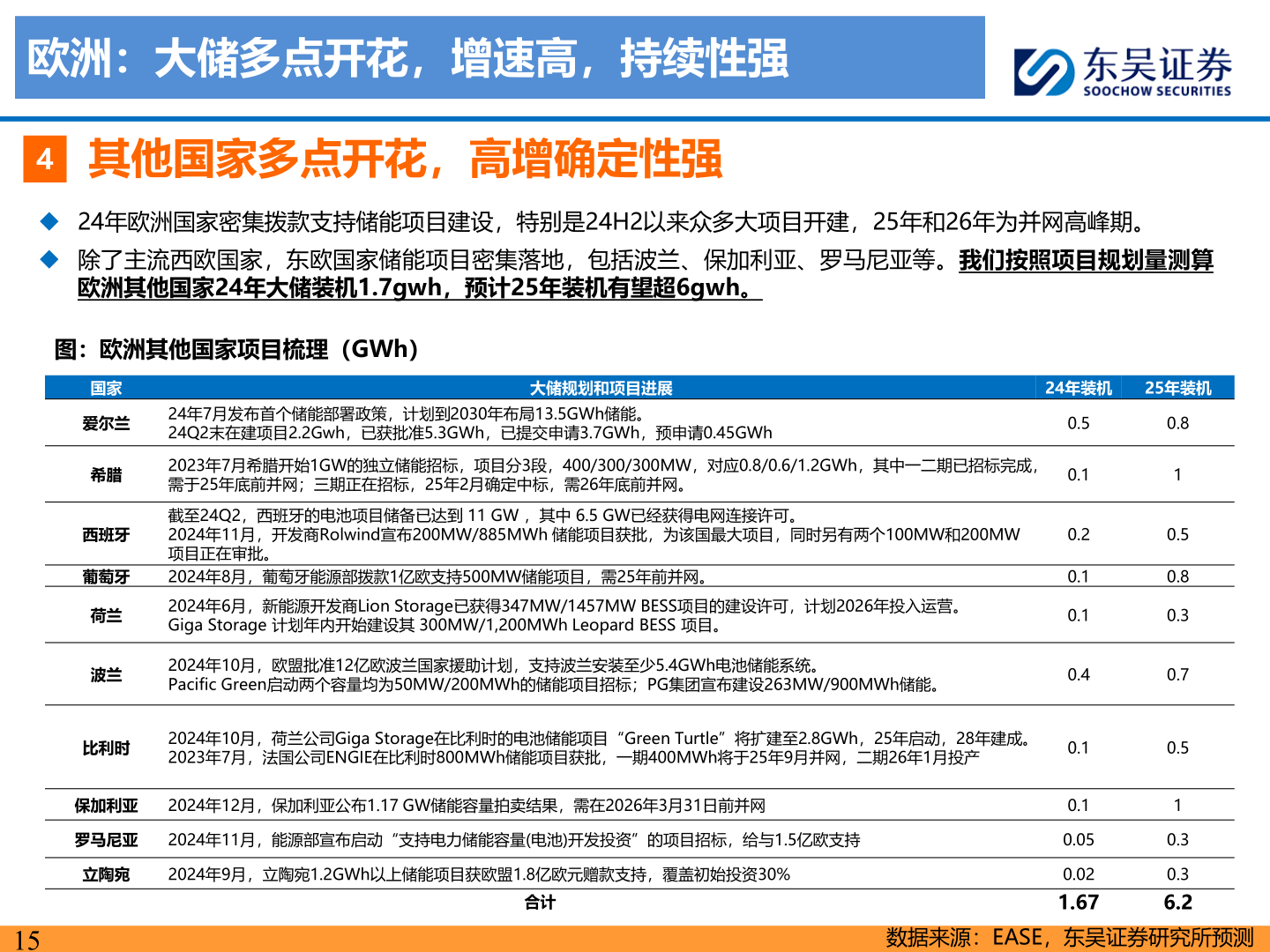

欧洲:大储多点开花,增速高,持续性强4其他国家多点开花,高增确定性强◆ 24年欧洲国家密集拨款支持储能项目建设,特别是24H2以来众多大项目开建,25年和26年为并网高峰期。◆ 除了主流西欧国家,东欧国家储能项目密集落地,包括波兰、保加利亚、罗马尼亚等。我们按照项目规划量测算欧洲其他国家24年大储装机1.7gwh,预计25年装机有望超6gwh。图:欧洲其他国家项目梳理(GWh)大储规划和项目进展24年装机25年装机0.50.10.20.10.10.40.10.10.050.021.670.810.50.80.30.70.510.30.36.2国家爱尔兰希腊西班牙葡萄牙荷兰24年7月发布首个储能部署政策,计划到2030年布局13.5GWh储能。24Q2末在建项目2.2Gwh,已获批准5.3GWh,已提交申请3.7GWh,预申请0.45GWh2023年7月希腊开始1GW的独立储能招标,项目分3段,400/300/300MW,对应0.8/0.6/1.2GWh,其中一二期已招标完成,需于25年底前并网;三期正在招标,25年2月确定中标,需26年底前并网。截至24Q2,西班牙的电池项目储备已达到 11 GW ,其中 6.5 GW已经获得电网连接许可。2024年11月,开发商Rolwind宣布200MW/885MWh 储能项目获批,为该国最大项目,同时另有两个100MW和200MW项目正在审批。2024年8月,葡萄牙能源部拨款1亿欧支持500MW储能项目,需25年前并网。2024年6月,新能源开发商Lion Storage已获得347MW/1457MW BESS项目的建设许可,计划2026年投入运营。Giga Storage 计划年内开始建设其 300MW/1,200MWh Leopard BESS 项目。波兰2024年10月,欧盟批准12亿欧波兰国家援助计划,支持波兰安装至少5.4GWh电池储能系统。Pacific Green启动两个容量均为50MW/200MWh的储能项目招标;PG集团宣布建设263MW/900MWh储能。比利时2024年10月,荷兰公司Giga Storage在比利时的电池储能项目“Green Turtle”将扩建至2.8GWh,25年启动,28年建成。2023年7月,法国公司ENGIE在比利时800MWh储能项目获批,一期400MWh将于25年9月并网,二期26年1月投产保加利亚 2024年12月,保加利亚公布1.17 GW储能容量拍卖结果,需在2026年3月31日前并网罗马尼亚 2024年11月,能源部宣布启动“支持电力储能容量(电池)开发投资”的项目招标,给与1.5亿欧支持立陶宛2024年9月,立陶宛1.2GWh以上储能项目获欧盟1.8亿欧元赠款支持,覆盖初始投资30%合计15数据来源:EASE,东吴证券研究所预测
