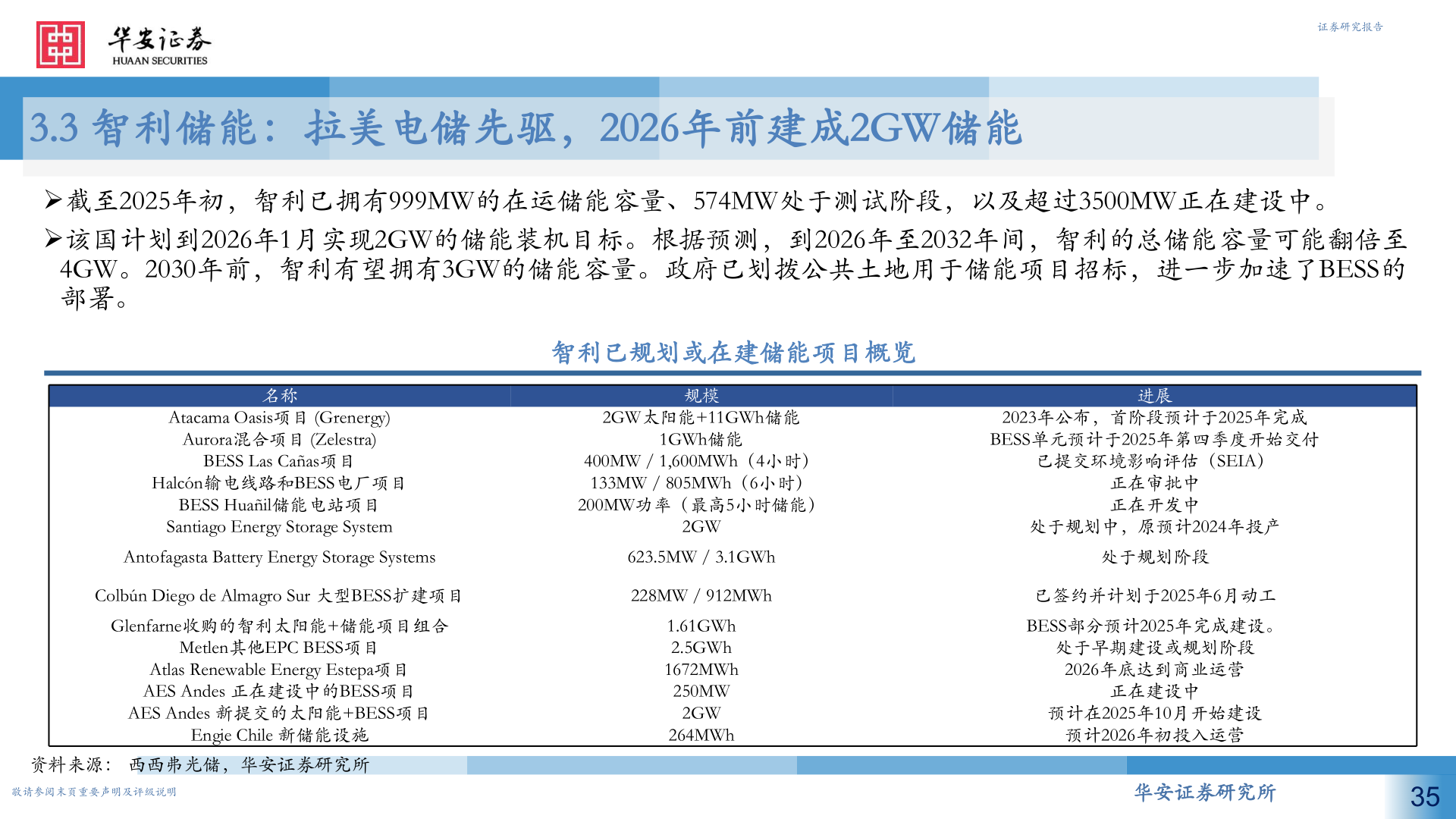

3.3 智利储能:拉美电储先驱,2026年前建成2GW储能Ø截至2025年初,智利已拥有999MW的在运储能容量、574MW处于测试阶段,以及超过3500MW正在建设中。Ø该国计划到2026年1月实现2GW的储能装机目标。根据预测,到2026年至2032年间,智利的总储能容量可能翻倍至4GW。2030年前,智利有望拥有3GW的储能容量。政府已划拨公共土地用于储能项目招标,进一步加速了BESS的部署。智利已规划或在建储能项目概览证券研究报告名称Atacama Oasis项目 (Grenergy)Aurora混合项目 (Zelestra)BESS Las Cañas项目Halcón输电线路和BESS电厂项目BESS Huañil储能电站项目Santiago Energy Storage System2GW太阳能+11GWh储能1GWh储能400MW / 1,600MWh(4小时)133MW / 805MWh(6小时)200MW功率(最高5小时储能)规模2GW进展2023年公布,首阶段预计于2025年完成BESS单元预计于2025年第四季度开始交付已提交环境影响评估(SEIA)正在审批中正在开发中处于规划中,原预计2024年投产Antofagasta Battery Energy Storage SystemsColbún Diego de Almagro Sur 大型BESS扩建项目623.5MW / 3.1GWh228MW / 912MWhGlenfarne收购的智利太阳能+储能项目组合Metlen其他EPC BESS项目Atlas Renewable Energy Estepa项目AES Andes 正在建设中的BESS项目AES Andes 新提交的太阳能+BESS项目Engie Chile 新储能设施资料来源: 西西弗光储,华安证券研究所1.61GWh2.5GWh1672MWh250MW2GW264MWh处于规划阶段已签约并计划于2025年6月动工BESS部分预计2025年完成建设。处于早期建设或规划阶段2026年底达到商业运营正在建设中预计在2025年10月开始建设预计2026年初投入运营敬请参阅末页重要声明及评级说明华安证券研究所35
