如何看待3.1磷矿石达产时间较长,实际落地产能与名义产能或存在差距

2025-12-1
如何看待3.1磷矿石达产时间较长,实际落地产能与名义产能或存在差距

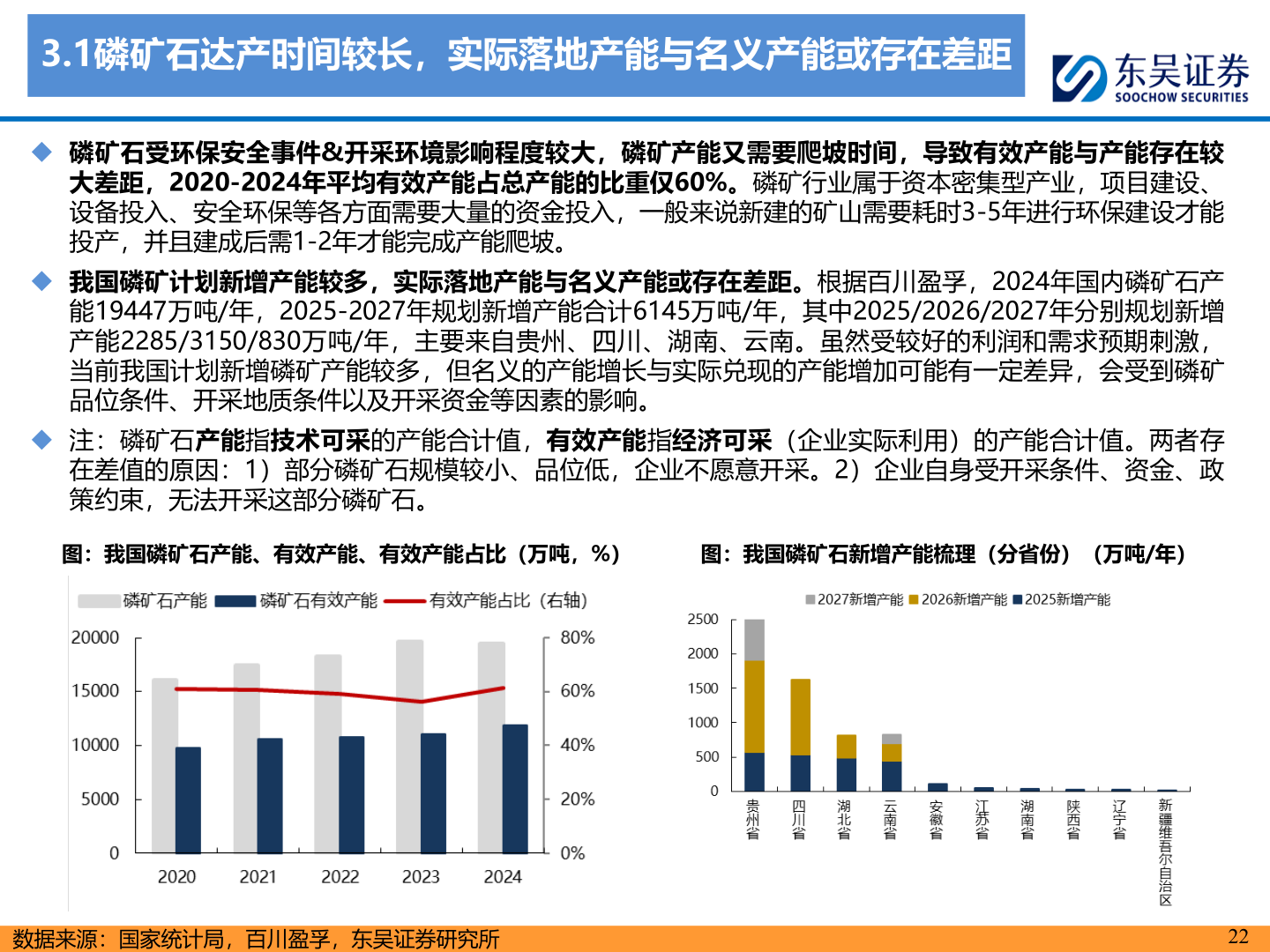

3.1磷矿石达产时间较长,实际落地产能与名义产能或存在差距◆ 磷矿石受环保安全事件&开采环境影响程度较大,磷矿产能又需要爬坡时间,导致有效产能与产能存在较大差距,2020-2024年平均有效产能占总产能的比重仅60%。磷矿行业属于资本密集型产业,项目建设、设备投入、安全环保等各方面需要大量的资金投入,一般来说新建的矿山需要耗时3-5年进行环保建设才能投产,并且建成后需1-2年才能完成产能爬坡。◆ 我国磷矿计划新增产能较多,实际落地产能与名义产能或存在差距。根据百川盈孚,2024年国内磷矿石产能19447万吨/年,2025-2027年规划新增产能合计6145万吨/年,其中2025/2026/2027年分别规划新增产能2285/3150/830万吨/年,主要来自贵州、四川、湖南、云南。虽然受较好的利润和需求预期刺激,当前我国计划新增磷矿产能较多,但名义的产能增长与实际兑现的产能增加可能有一定差异,会受到磷矿品位条件、开采地质条件以及开采资金等因素的影响。◆ 注:磷矿石产能指技术可采的产能合计值,有效产能指经济可采(企业实际利用)的产能合计值。两者存在差值的原因:1)部分磷矿石规模较小、品位低,企业不愿意开采。2)企业自身受开采条件、资金、政策约束,无法开采这部分磷矿石。图:我国磷矿石产能、有效产能、有效产能占比(万吨,%)图:我国磷矿石新增产能梳理(分省份)(万吨/年)数据来源:国家统计局,百川盈孚,东吴证券研究所22
