你知道AIDC自供电拉动变压器需求,30年空间可达数百亿

2026-3-3
你知道AIDC自供电拉动变压器需求,30年空间可达数百亿

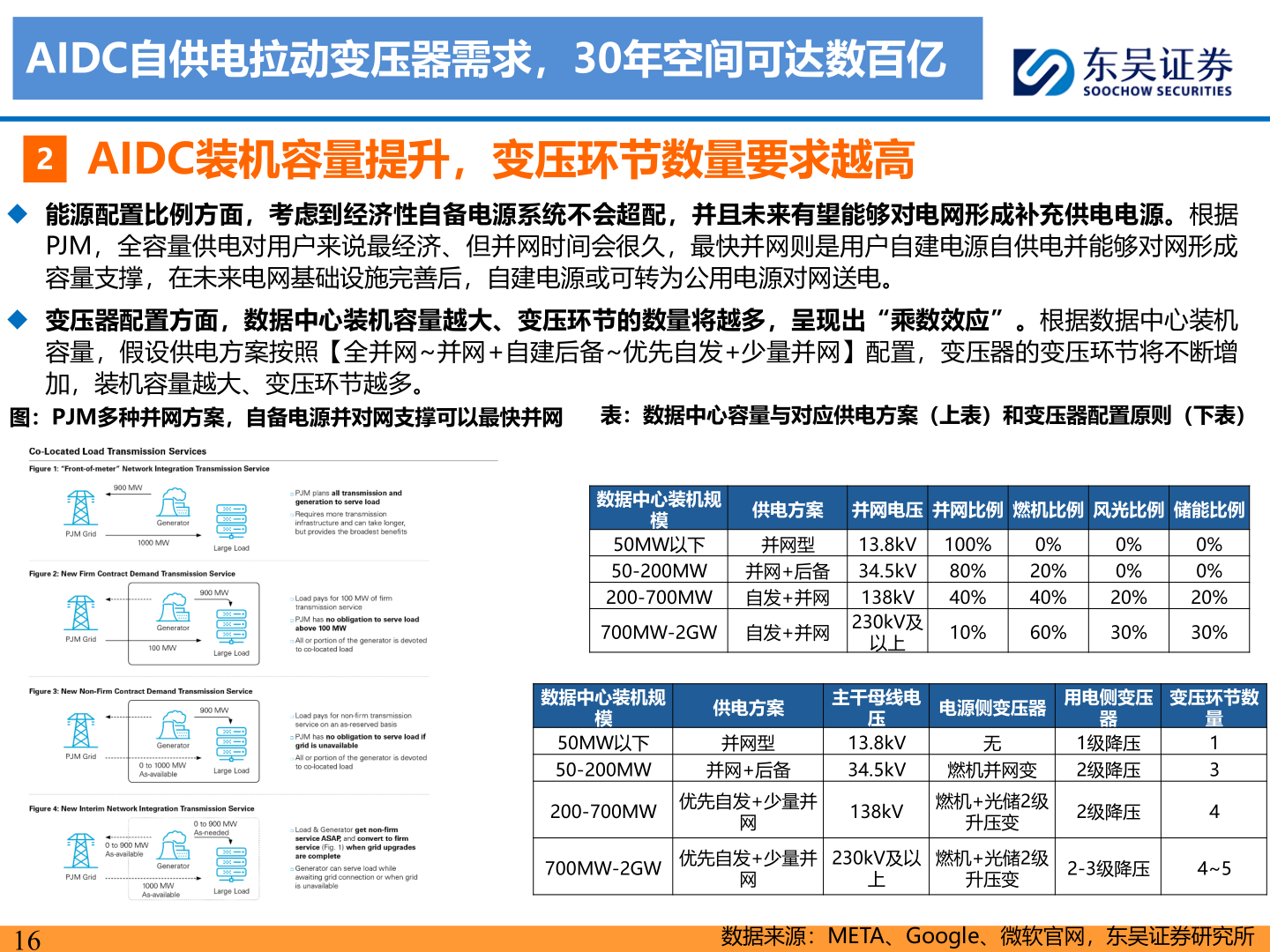

AIDC自供电拉动变压器需求,30年空间可达数百亿2AIDC装机容量提升,变压环节数量要求越高◆ 能源配置比例方面,考虑到经济性自备电源系统不会超配,并且未来有望能够对电网形成补充供电电源。根据PJM,全容量供电对用户来说最经济、但并网时间会很久,最快并网则是用户自建电源自供电并能够对网形成容量支撑,在未来电网基础设施完善后,自建电源或可转为公用电源对网送电。◆ 变压器配置方面,数据中心装机容量越大、变压环节的数量将越多,呈现出“乘数效应”。根据数据中心装机容量,假设供电方案按照【全并网~并网+自建后备~优先自发+少量并网】配置,变压器的变压环节将不断增加,装机容量越大、变压环节越多。图:PJM多种并网方案,自备电源并对网支撑可以最快并网表:数据中心容量与对应供电方案(上表)和变压器配置原则(下表)数据中心装机规模供电方案 并网电压 并网比例 燃机比例 风光比例 储能比例并网型13.8kV50MW以下并网+后备 34.5kV50-200MW200-700MW 自发+并网 138kV230kV及700MW-2GW 自发+并网100%80%40%10%0%20%40%60%0%0%20%30%0%0%20%30%电源侧变压器无燃机并网变燃机+光储2级升压变用电侧变压变压环节数器1级降压2级降压2级降压量134以上主干母线电压13.8kV34.5kV138kV数据中心装机规模50MW以下50-200MW供电方案并网型并网+后备200-700MW优先自发+少量并网16数据来源:META、Google、微软官网,东吴证券研究所700MW-2GW优先自发+少量并230kV及以燃机+光储2级网上升压变2-3级降压4~5
