咨询下各位美国加大电网投资,中国电力设备乘风而起

2026-3-3
咨询下各位美国加大电网投资,中国电力设备乘风而起

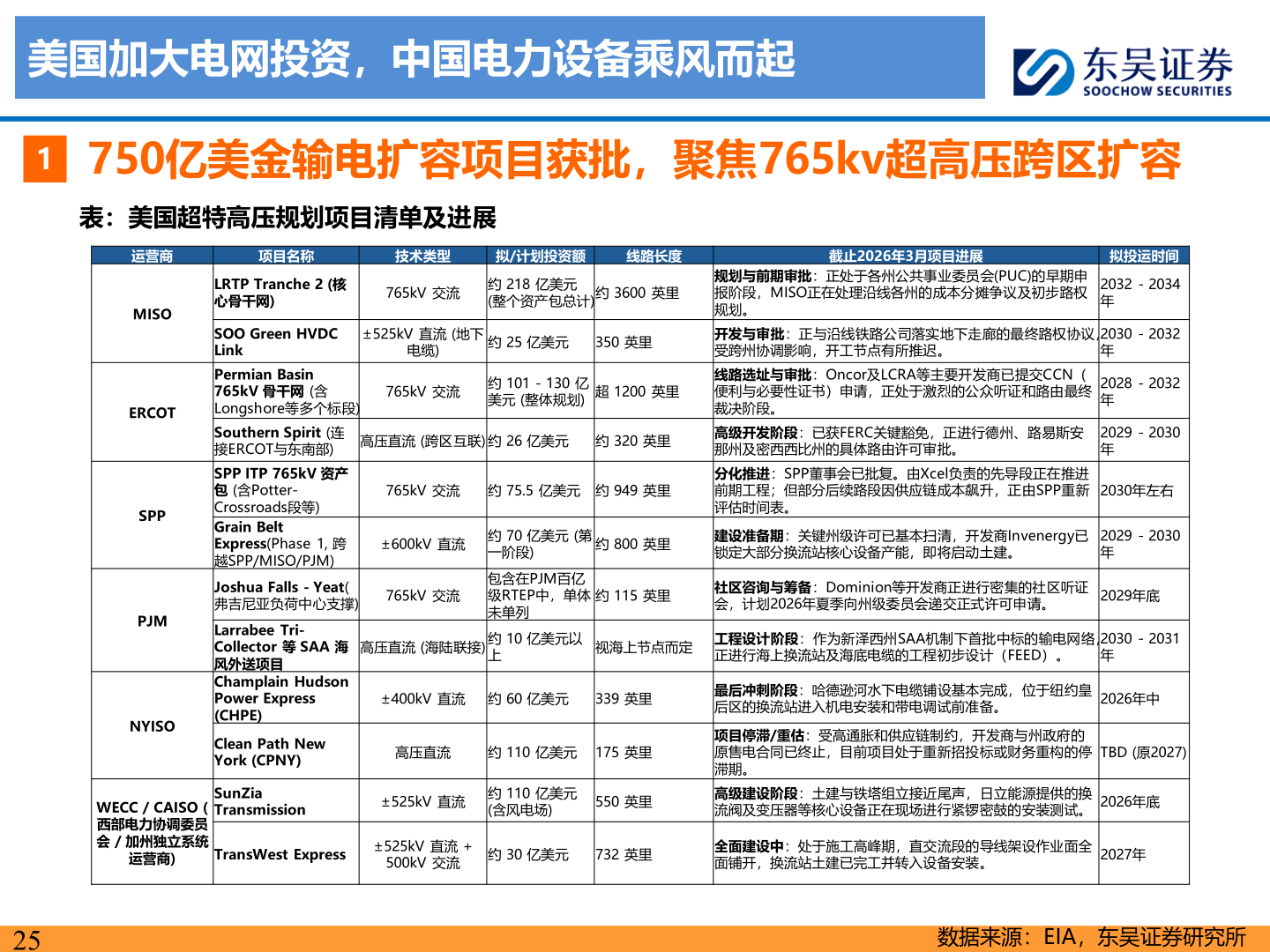

美国加大电网投资,中国电力设备乘风而起1750亿美金输电扩容项目获批,聚焦765kv超高压跨区扩容表:美国超特高压规划项目清单及进展运营商项目名称技术类型拟/计划投资额线路长度截止2026年3月项目进展LRTP Tranche 2 (核心骨干网)765kV 交流约 218 亿美元 (整个资产包总计)约 3600 英里规划与前期审批:正处于各州公共事业委员会(PUC)的早期申报阶段,MISO正在处理沿线各州的成本分摊争议及初步路权规划。拟投运时间2032 - 2034年SOO Green HVDC Link±525kV 直流 (地下电缆)约 25 亿美元 350 英里开发与审批:正与沿线铁路公司落实地下走廊的最终路权协议,2030 - 2032年受跨州协调影响,开工节点有所推迟。Permian Basin 765kV 骨干网 (含Longshore等多个标段)765kV 交流约 101 - 130 亿美元 (整体规划)超 1200 英里高压直流 (跨区互联) 约 26 亿美元 约 320 英里765kV 交流 约 75.5 亿美元 约 949 英里线路选址与审批:Oncor及LCRA等主要开发商已提交CCN(便利与必要性证书)申请,正处于激烈的公众听证和路由最终裁决阶段。2028 - 2032年高级开发阶段:已获FERC关键豁免,正进行德州、路易斯安那州及密西西比州的具体路由许可审批。2029 - 2030年分化推进:SPP董事会已批复。由Xcel负责的先导段正在推进前期工程;但部分后续路段因供应链成本飙升,正由SPP重新评估时间表。2030年左右±600kV 直流Joshua Falls - Yeat(弗吉尼亚负荷中心支撑)765kV 交流高压直流 (海陆联接)约 70 亿美元 (第一阶段)包含在PJM百亿级RTEP中,单体未单列约 10 亿美元以上约 800 英里建设准备期:关键州级许可已基本扫清,开发商Invenergy已锁定大部分换流站核心设备产能,即将启动土建。2029 - 2030年约 115 英里社区咨询与筹备:Dominion等开发商正进行密集的社区听证会,计划2026年夏季向州级委员会递交正式许可申请。2029年底视海上节点而定工程设计阶段:作为新泽西州SAA机制下首批中标的输电网络,2030 - 2031年正进行海上换流站及海底电缆的工程初步设计(FEED)。MISOERCOTSPPPJMNYISOSouthern Spirit (连接ERCOT与东南部)SPP ITP 765kV 资产包 (含Potter-Crossroads段等)Grain Belt Express(Phase 1, 跨越SPP/MISO/PJM)Larrabee Tri-Collector 等 SAA 海风外送项目Champlain Hudson Power Express (CHPE)Clean Path New York (CPNY)±400kV 直流 约 60 亿美元 339 英里最后冲刺阶段:哈德逊河水下电缆铺设基本完成,位于纽约皇后区的换流站进入机电安装和带电调试前准备。2026年中高压直流约 110 亿美元 175 英里项目停滞/重估:受高通胀和供应链制约,开发商与州政府的原售电合同已终止,目前项目处于重新招投标或财务重构的停滞期。TBD (原2027)WECC / CAISO (西部电力协调委员会 / 加州独立系统运营商)SunZia Transmission±525kV 直流约 110 亿美元 (含风电场)550 英里高级建设阶段:土建与铁塔组立接近尾声,日立能源提供的换流阀及变压器等核心设备正在现场进行紧锣密鼓的安装测试。2026年底TransWest Express±525kV 直流 +500kV 交流约 30 亿美元 732 英里全面建设中:处于施工高峰期,直交流段的导线架设作业面全面铺开,换流站土建已完工并转入设备安装。2027年25数据来源:EIA,东吴证券研究所
