> 数据图表请问一下4.2 美国:缺电导致电价上涨,提升户用光储经济性

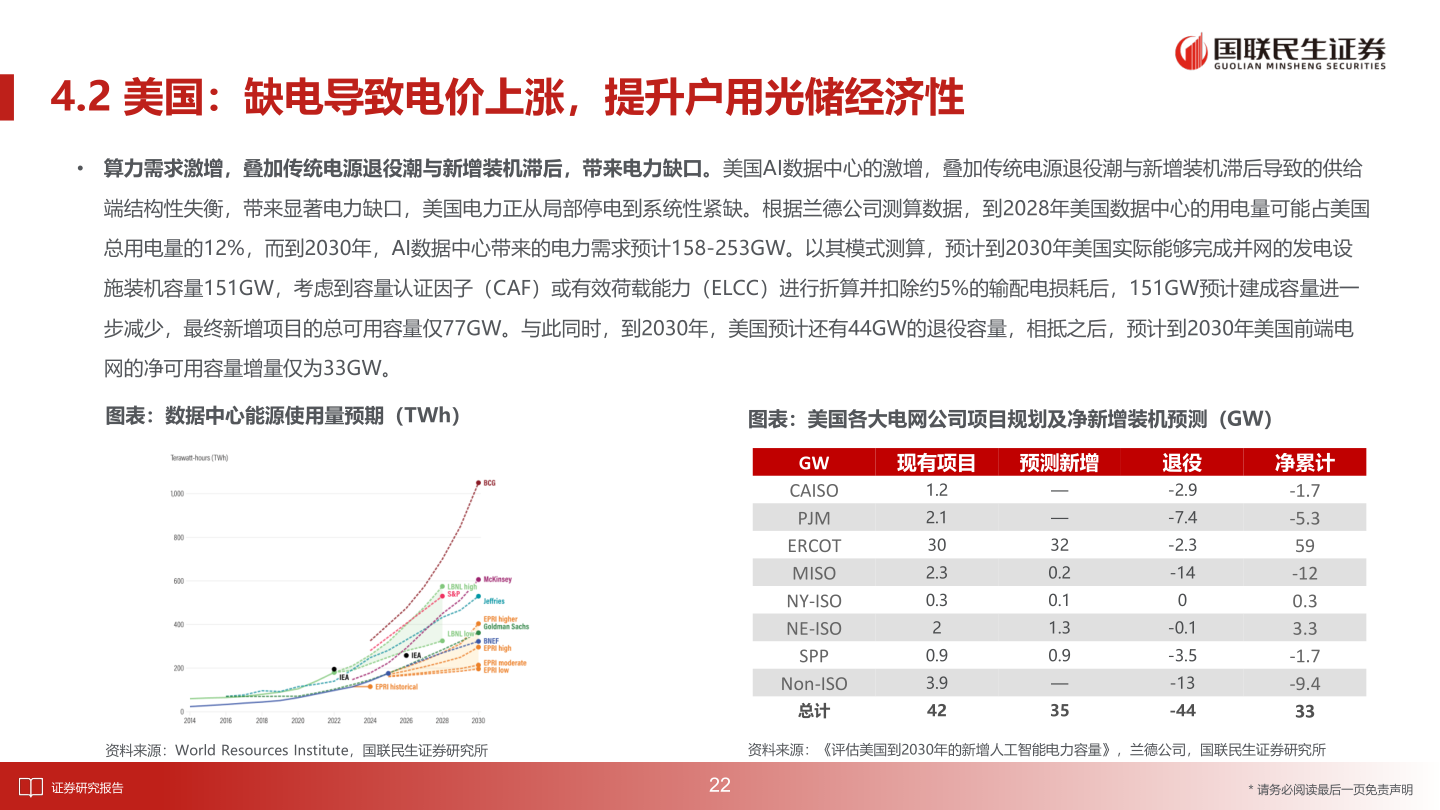

2026-3-24.2 美国:缺电导致电价上涨,提升户用光储经济性• 算力需求激增,叠加传统电源退役潮与新增装机滞后,带来电力缺口。美国AI数据中心的激增,叠加传统电源退役潮与新增装机滞后导致的供给端结构性失衡,带来显著电力缺口,美国电力正从局部停电到系统性紧缺。根据兰德公司测算数据,到2028年美国数据中心的用电量可能占美国总用电量的12%,而到2030年,AI数据中心带来的电力需求预计158-253GW。以其模式测算,预计到2030年美国实际能够完成并网的发电设施装机容量151GW,考虑到容量认证因子(CAF)或有效荷载能力(ELCC)进行折算并扣除约5%的输配电损耗后,151GW预计建成容量进一步减少,最终新增项目的总可用容量仅77GW。与此同时,到2030年,美国预计还有44GW的退役容量,相抵之后,预计到2030年美国前端电网的净可用容量增量仅为33GW。图表:数据中心能源使用量预期(TWh)图表:美国各大电网公司项目规划及净新增装机预测(GW)GWCAISOPJMERCOTMISONY-ISONE-ISOSPPNon-ISO总计现有项目预测新增1.22.1302.30.320.93.942——320.20.11.30.9—35退役-2.9-7.4-2.3-140-0.1-3.5-13-44净累计-1.7-5.359-120.33.3-1.7-9.433资料来源:World Resources Institute,国联民生证券研究所资料来源:《评估美国到2030年的新增人工智能电力容量》,兰德公司,国联民生证券研究所证券研究报告22* 请务必阅读最后一页免责声明
