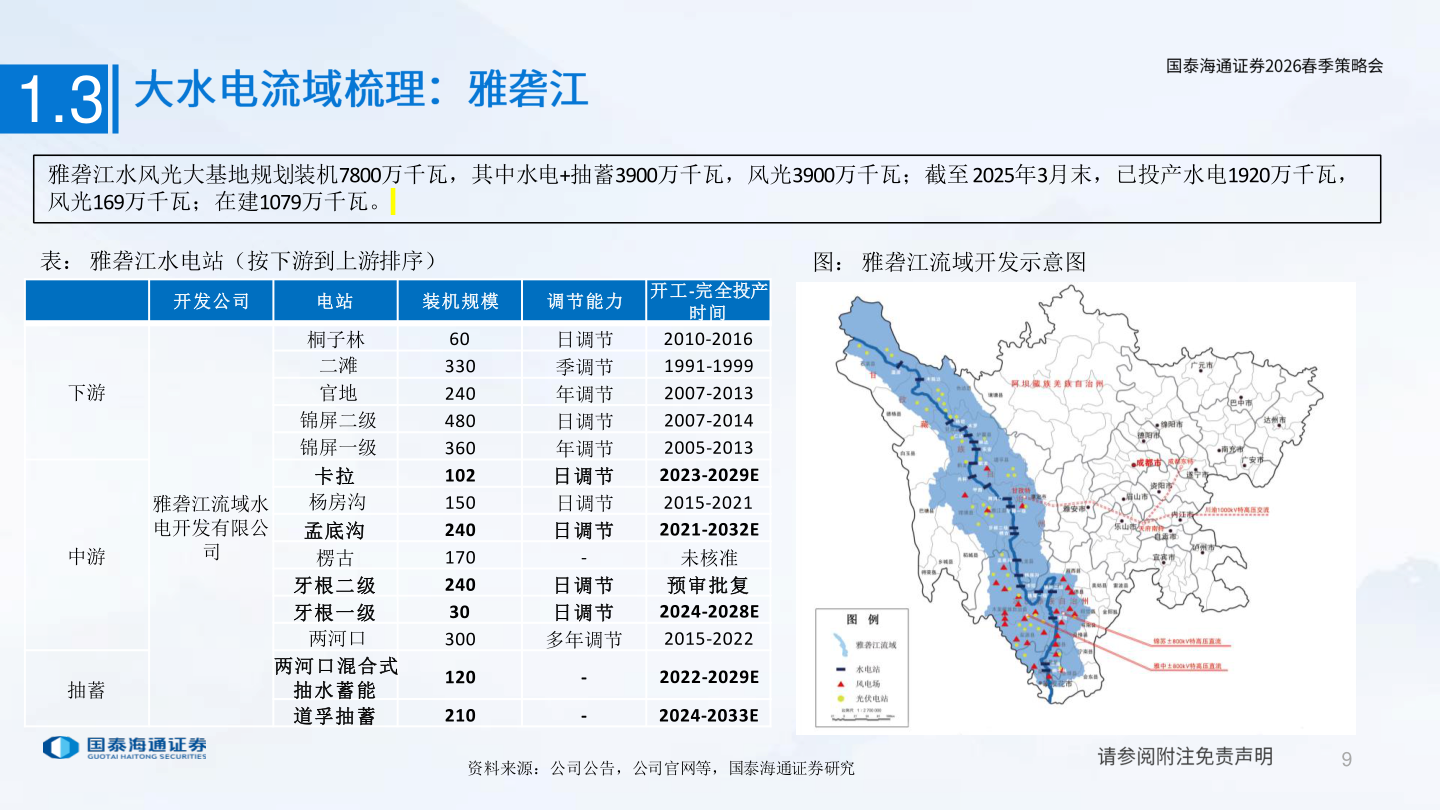

> 数据图表咨询大家1.32026-3-11.3雅砻江水风光大基地规划装机7800万千瓦,其中水电+抽蓄3900万千瓦,风光3900万千瓦;截至 2025年3月末,已投产水电1920万千瓦,风光169万千瓦;在建1079万千瓦。表: 雅砻江水电站(按下游到上游排序)图: 雅砻江流域开发示意图开发公司电站装机规模调节能力雅砻江流域水电开发有限公司桐子林二滩官地锦屏二级锦屏一级卡拉杨房沟孟底沟楞古牙根二级牙根一级两河口两河口混合式抽水蓄能道孚抽蓄6033024048036010215024017024030300120210日调节季调节年调节日调节年调节日调节日调节日调节-日调节日调节多年调节--开工-完全投产时间2010-20161991-19992007-20132007-20142005-20132023-2029E2015-20212021-2032E未核准预审批复2024-2028E2015-20222022-2029E2024-2033E下游中游抽蓄资料来源:公司公告,公司官网等,国泰海通证券研究9国泰海通公共服务
