谁知道国内:政策多维共振,驱动储能需求高增

2026-7-3
谁知道国内:政策多维共振,驱动储能需求高增

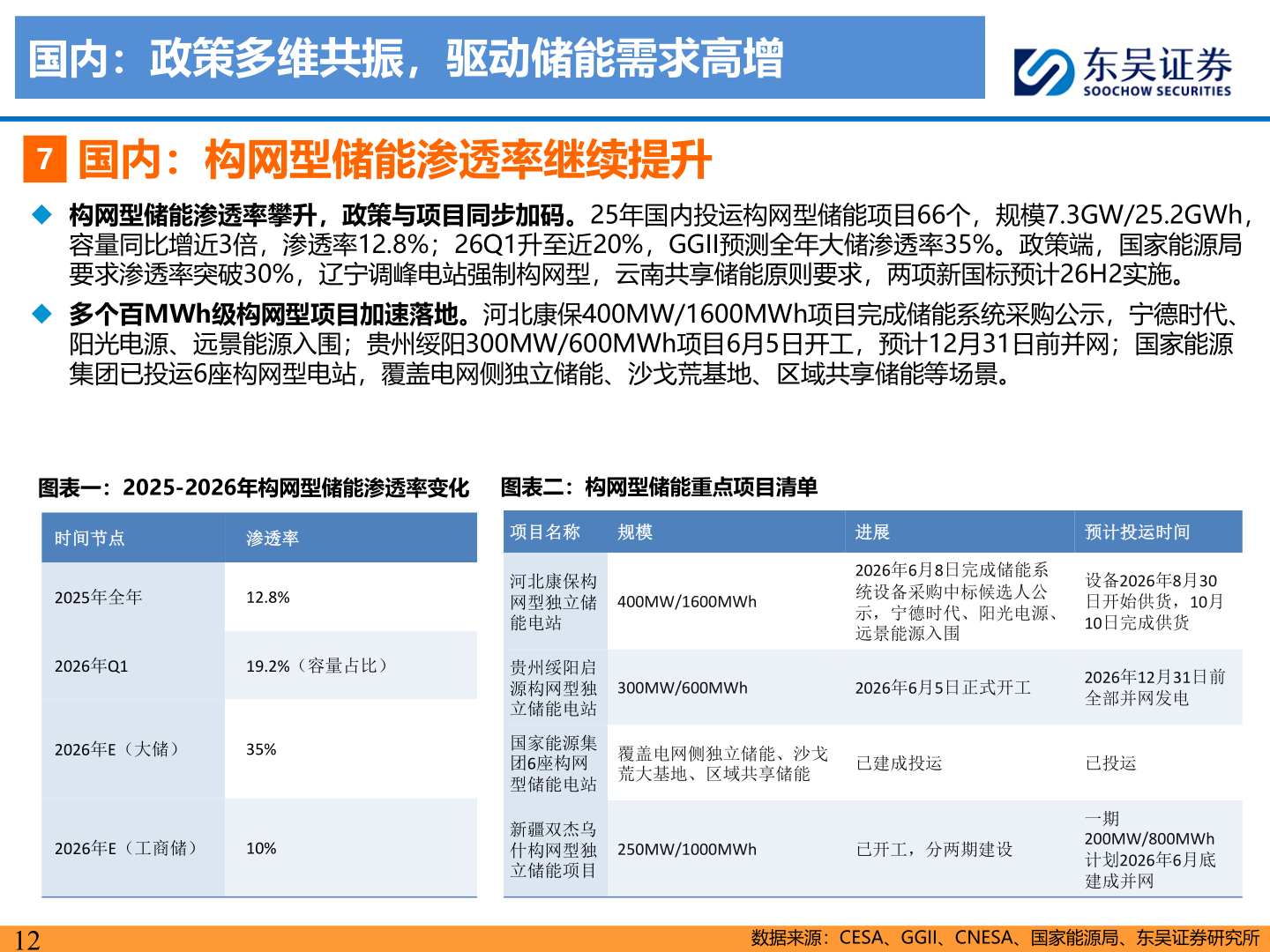

国内:政策多维共振,驱动储能需求高增7国内:构网型储能渗透率继续提升◆ 构网型储能渗透率攀升,政策与项目同步加码。25年国内投运构网型储能项目66个,规模7.3GW/25.2GWh,容量同比增近3倍,渗透率12.8%;26Q1升至近20%,GGII预测全年大储渗透率35%。政策端,国家能源局要求渗透率突破30%,辽宁调峰电站强制构网型,云南共享储能原则要求,两项新国标预计26H2实施。◆ 多个百MWh级构网型项目加速落地。河北康保400MW/1600MWh项目完成储能系统采购公示,宁德时代、阳光电源、远景能源入围;贵州绥阳300MW/600MWh项目6月5日开工,预计12月31日前并网;国家能源集团已投运6座构网型电站,覆盖电网侧独立储能、沙戈荒基地、区域共享储能等场景。图表一:2025-2026年构网型储能渗透率变化 图表二:构网型储能重点项目清单时间节点渗透率2025年全年12.8%2026年Q119.2%(容量占比)2026年E(大储)35%2026年E(工商储)10%项目名称规模进展预计投运时间河北康保构网型独立储能电站贵州绥阳启源构网型独立储能电站国家能源集团6座构网型储能电站新疆双杰乌什构网型独立储能项目400MW/1600MWh2026年6月8日完成储能系统设备采购中标候选人公示,宁德时代、阳光电源、远景能源入围设备2026年8月30日开始供货,10月10日完成供货300MW/600MWh2026年6月5日正式开工2026年12月31日前全部并网发电覆盖电网侧独立储能、沙戈荒大基地、区域共享储能已建成投运已投运250MW/1000MWh已开工,分两期建设一期200MW/800MWh计划2026年6月底建成并网12数据来源:CESA、GGII、CNESA、国家能源局、东吴证券研究所
