咨询大家美国:政策门槛抬升,数据中心储能成为竞争核心

2026-7-3
咨询大家美国:政策门槛抬升,数据中心储能成为竞争核心

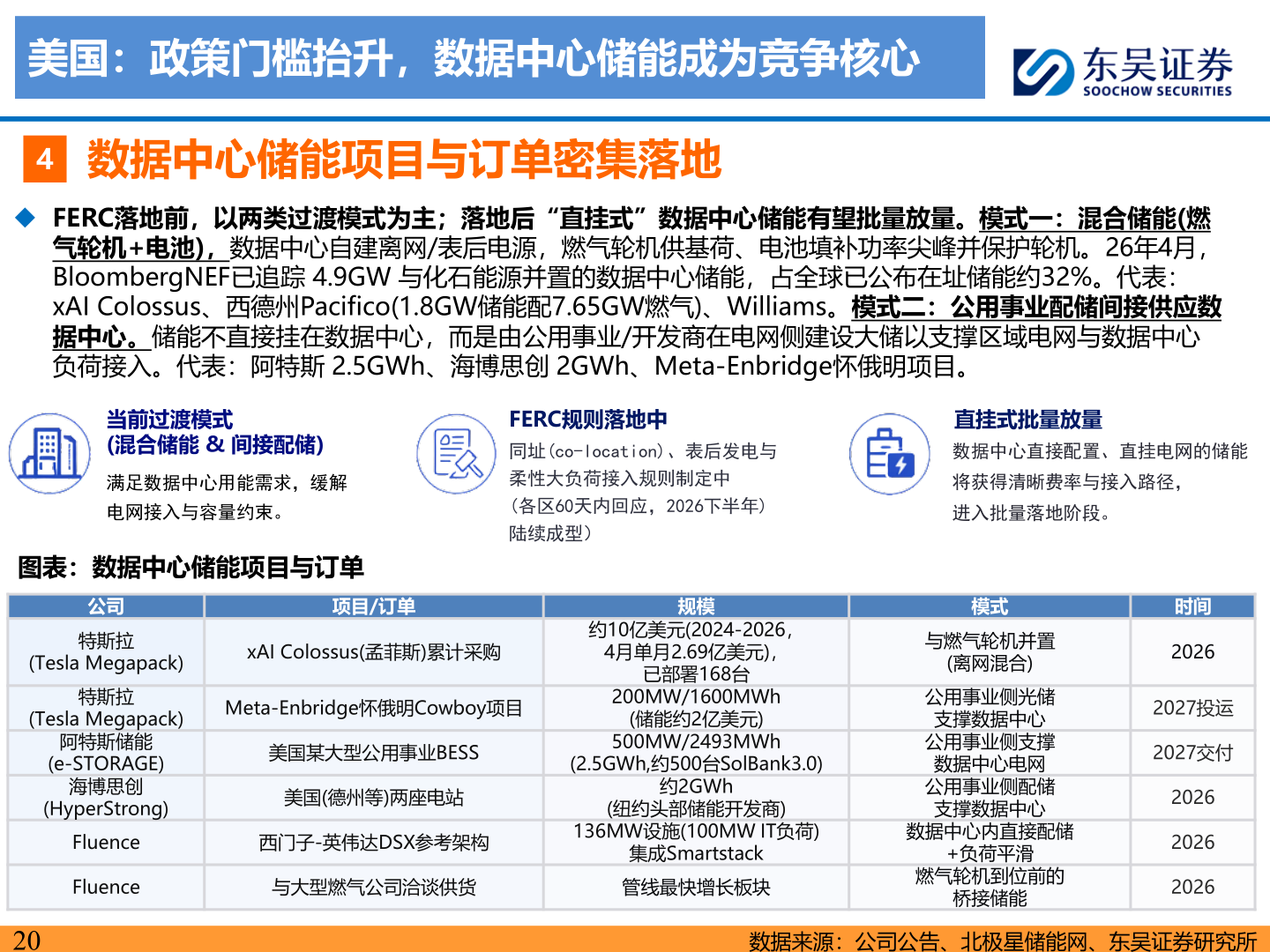

美国:政策门槛抬升,数据中心储能成为竞争核心4数据中心储能项目与订单密集落地◆ FERC落地前,以两类过渡模式为主;落地后“直挂式”数据中心储能有望批量放量。模式一:混合储能(燃气轮机+电池),数据中心自建离网/表后电源,燃气轮机供基荷、电池填补功率尖峰并保护轮机。26年4月,BloombergNEF已追踪 4.9GW 与化石能源并置的数据中心储能,占全球已公布在址储能约32%。代表:xAI Colossus、西德州Pacifico(1.8GW储能配7.65GW燃气)、Williams。模式二:公用事业配储间接供应数据中心。储能不直接挂在数据中心,而是由公用事业/开发商在电网侧建设大储以支撑区域电网与数据中心负荷接入。代表:阿特斯 2.5GWh、海博思创 2GWh、Meta-Enbridge怀俄明项目。当前过渡模式(混合储能 & 间接配储)满足数据中心用能需求,缓解电网接入与容量约束。图表:数据中心储能项目与订单FERC规则落地中同址(co-location)、表后发电与柔性大负荷接入规则制定中(各区60天内回应,2026下半年)陆续成型)直挂式批量放量数据中心直接配置、直挂电网的储能将获得清晰费率与接入路径,进入批量落地阶段。公司特斯拉(Tesla Megapack)特斯拉(Tesla Megapack)阿特斯储能(e-STORAGE)海博思创(HyperStrong)FluenceFluence20项目/订单xAI Colossus(孟菲斯)累计采购Meta-Enbridge怀俄明Cowboy项目美国某大型公用事业BESS美国(德州等)两座电站西门子-英伟达DSX参考架构与大型燃气公司洽谈供货规模约10亿美元(2024-2026,4月单月2.69亿美元),已部署168台200MW/1600MWh(储能约2亿美元)500MW/2493MWh(2.5GWh,约500台SolBank3.0)约2GWh(纽约头部储能开发商)136MW设施(100MW IT负荷)集成Smartstack管线最快增长板块模式与燃气轮机并置(离网混合)公用事业侧光储支撑数据中心公用事业侧支撑数据中心电网公用事业侧配储支撑数据中心数据中心内直接配储+负荷平滑燃气轮机到位前的桥接储能时间20262027投运2027交付202620262026数据来源:公司公告、北极星储能网、东吴证券研究所
