如何解释荷兰:大项目集中落地,26年进入并网高峰期

2026-7-3
如何解释荷兰:大项目集中落地,26年进入并网高峰期

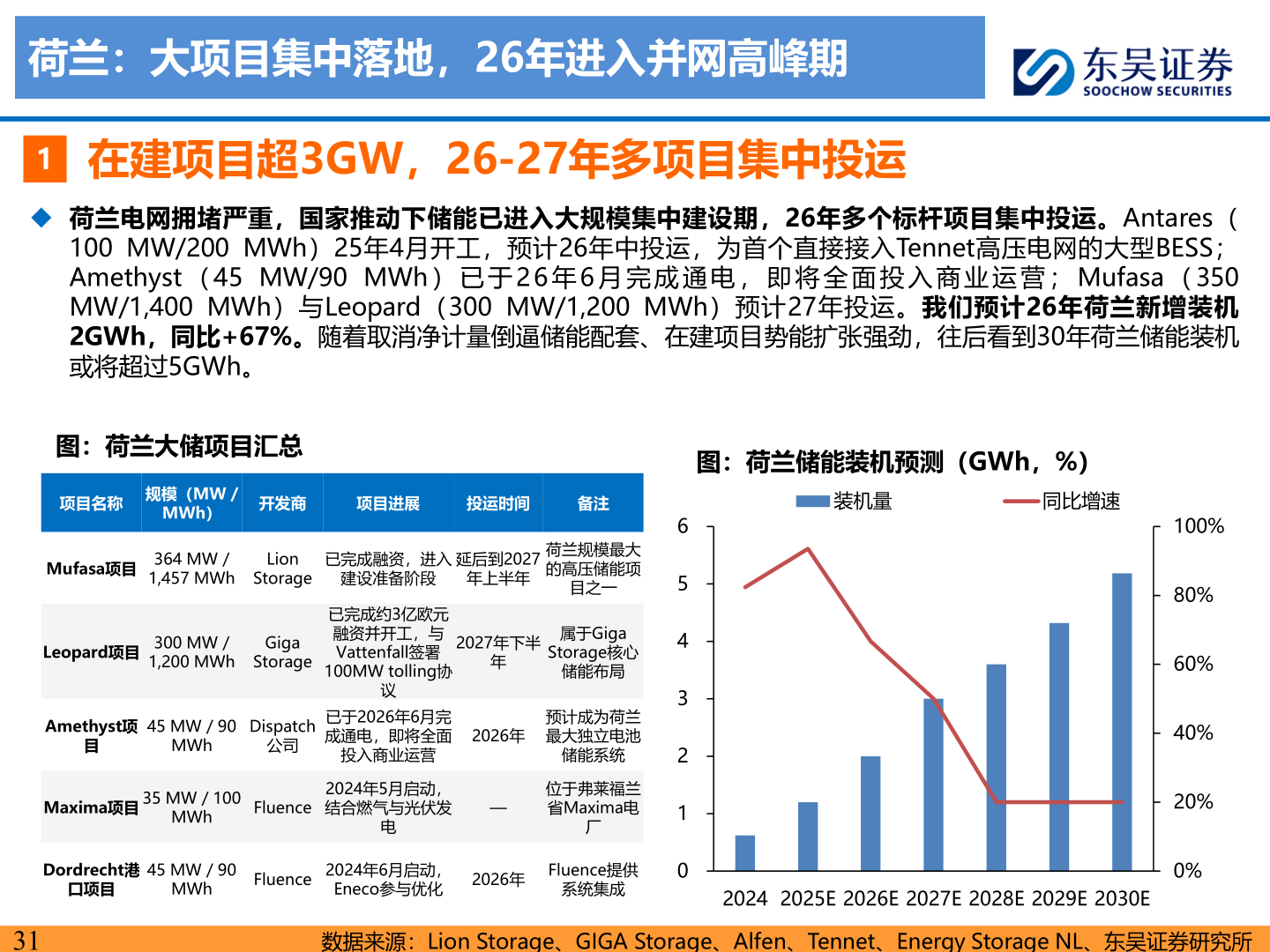

荷兰:大项目集中落地,26年进入并网高峰期1在建项目超3GW,26-27年多项目集中投运◆ 荷兰电网拥堵严重,国家推动下储能已进入大规模集中建设期,26年多个标杆项目集中投运。Antares(100 MW/200 MWh)25年4月开工,预计26年中投运,为首个直接接入Tennet高压电网的大型BESS;Amethyst ( 45 MW/90 MWh ) 已 于 2 6 年 6 月 完 成 通 电 , 即 将 全 面 投 入 商 业 运 营 ; Mufasa ( 350MW/1,400 MWh)与Leopard(300 MW/1,200 MWh)预计27年投运。我们预计26年荷兰新增装机2GWh,同比+67%。随着取消净计量倒逼储能配套、在建项目势能扩张强劲,往后看到30年荷兰储能装机或将超过5GWh。图:荷兰大储项目汇总图:荷兰储能装机预测(GWh,%)项目名称规模(MW /MWh)开发商项目进展投运时间备注装机量同比增速Mufasa项目364 MW / 1,457 MWhLion已完成融资,进入延后到2027Storage建设准备阶段年上半年荷兰规模最大的高压储能项目之一Leopard项目300 MW / 1,200 MWhGiga StorageAmethyst项45 MW / 90Dispatch目MWh公司已完成约3亿欧元融资并开工,与Vattenfall签署100MW tolling协议已于2026年6月完成通电,即将全面投入商业运营Maxima项目35 MW / 100MWhFluence2024年5月启动,结合燃气与光伏发—电2027年下半年属于Giga Storage核心储能布局2026年预计成为荷兰最大独立电池储能系统位于弗莱福兰省Maxima电厂Dordrecht港45 MW / 90口项目MWhFluence2024年6月启动,Eneco参与优化2026年Fluence提供系统集成6543210100%80%60%40%20%0%2024 2025E 2026E 2027E 2028E 2029E 2030E31数据来源:Lion Storage、GIGA Storage、Alfen、Tennet、Energy Storage NL、东吴证券研究所
