一起讨论下1.4 短期维度——特高压招标、交付、核准有望起量

2026-8-0
一起讨论下1.4 短期维度——特高压招标、交付、核准有望起量

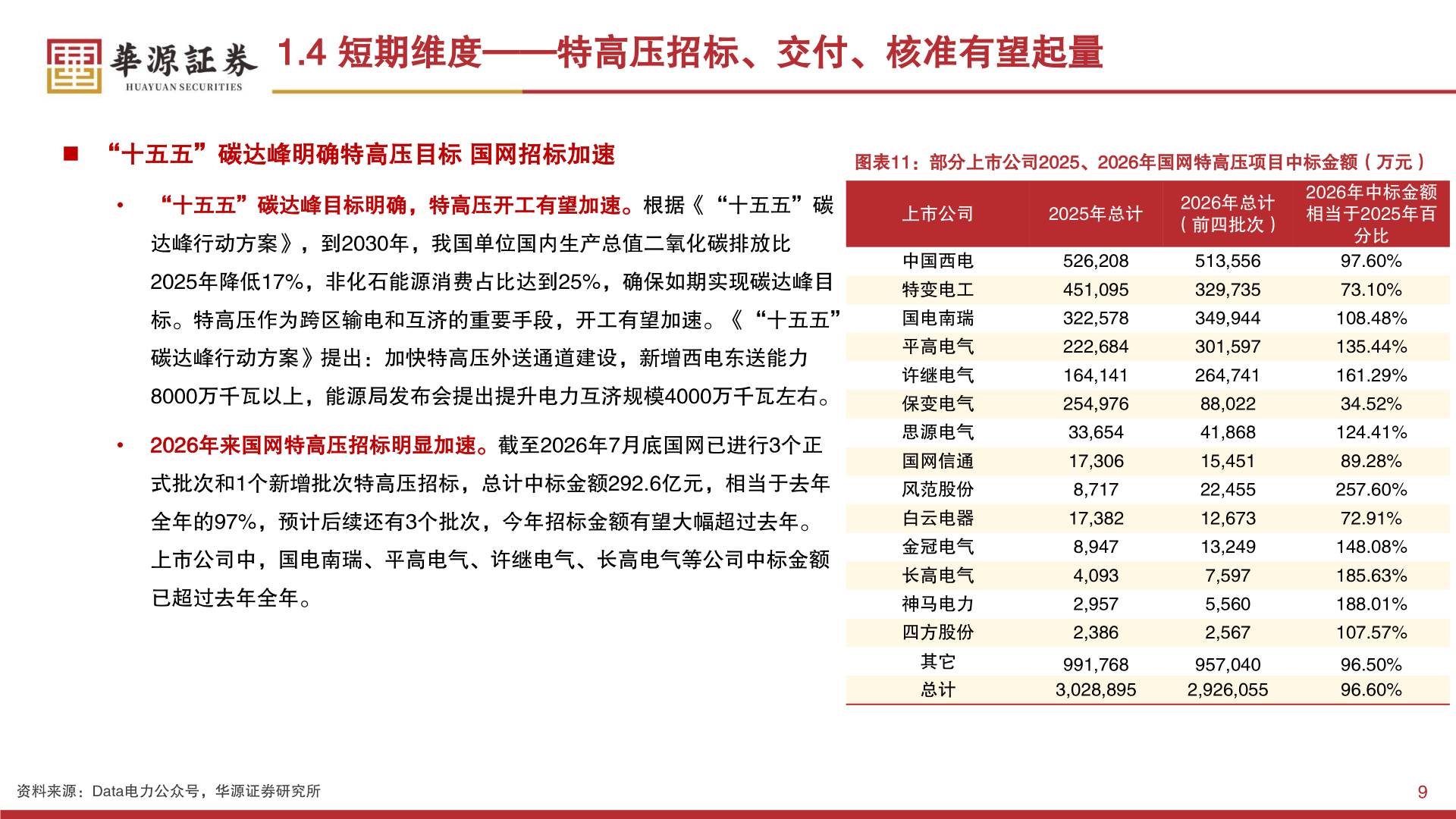

1.4 短期维度——特高压招标、交付、核准有望起量n “十五五”碳达峰明确特高压目标 国网招标加速• “十五五”碳达峰目标明确,特高压开工有望加速。根据《“十五五”碳达峰行动方案》,到2030年,我国单位国内生产总值二氧化碳排放比2025年降低17%,非化石能源消费占比达到25%,确保如期实现碳达峰目标。特高压作为跨区输电和互济的重要手段,开工有望加速。《“十五五”碳达峰行动方案》提出:加快特高压外送通道建设,新增西电东送能力8000万千瓦以上,能源局发布会提出提升电力互济规模4000万千瓦左右。•2026年来国网特高压招标明显加速。截至2026年7月底国网已进行3个正式批次和1个新增批次特高压招标,总计中标金额292.6亿元,相当于去年全年的97%,预计后续还有3个批次,今年招标金额有望大幅超过去年。上市公司中,国电南瑞、平高电气、许继电气、长高电气等公司中标金额已超过去年全年。资料来源:Data电力公众号,华源证券研究所图表11:部分上市公司2025、2026年国网特高压项目中标金额(万元)2026年中标金额相当于2025年百2025年总计上市公司2026年总计(前四批次)中国西电特变电工国电南瑞平高电气许继电气保变电气思源电气国网信通风范股份白云电器金冠电气长高电气神马电力四方股份其它总计526,208451,095322,578222,684164,141254,97633,65417,3068,71717,3828,9474,0932,9572,386513,556329,735349,944301,597264,74188,02241,86815,45122,45512,67313,2497,5975,5602,567991,7683,028,895957,0402,926,055分比97.60%73.10%108.48%135.44%161.29%34.52%124.41%89.28%257.60%72.91%148.08%185.63%188.01%107.57%96.50%96.60%9
