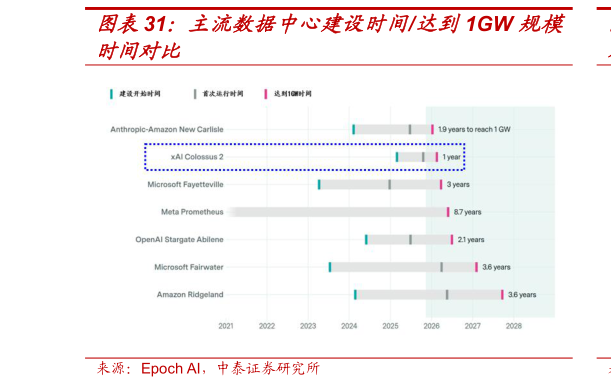

> 数据图表你知道主流数据中心建设时间达到1GW 规模2026-9-4 SpaceX 团队具备极强的工程基建实践经验,在数据中心建设方面具备速度快、单位资本开支低的优势根据 Epoch AI 的统计,xAI 的数据中心建设效率很高,以 Colossus 2 数据中心为例,从其开始建设到部署 1GW 用时仅仅 1 年,相比之下,Anthropic 和亚马逊合作的 New Carlisle 数据中心用时 1.9 年,而 Meta 的 Prometheus 数据中心从园区最早动工时间计算用时达 8.7 年。若以部署单 GW 算力的资本开支计算,Colossus 2 的单 GW 资本 开 支 为 280.9 亿 美 元 , 相 较 之 下 New Carlisle 为 315.7 亿 美 元 ,Prometheus 为 291.4 亿美元无论是从时间维度还是投资维度,SpaceXAI团队建设数据中心的效率都更高,在 2Q26 电话会上,马斯克曾表示这一点得益于 SpaceX 团队从火箭工程中习得的工程基建能力,相较于火箭开发,数据中心建设复杂程度更低。中泰证券综合其他
