如何解释创想三维的产能布局经历了基地间的迁 截至 2025 年,创想三维的三个生产基地

2026-9-2
如何解释创想三维的产能布局经历了基地间的迁 截至 2025 年,创想三维的三个生产基地

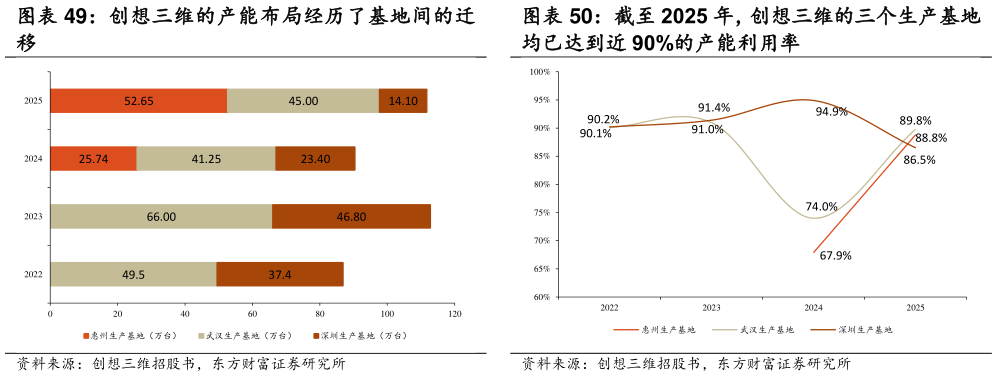

产能储备充 ,三大生产基地协同布局。2023 年,武汉基地投产,总投资约 6 亿元,建成后三年内年产能达到 200 万台2024 年,惠州基地投产,总建筑面积 18 万平方米,总投资 6.9 亿元,设计产能达到 500 万台年,预计达产后年产值超 54 亿元。2025 年,深圳基地的产能及利用率大幅下降,主要是由于惠州基地投产后,产能逐渐转移至惠州基地,租赁的深圳基地后续将 保留若干产能,用于生产光固化 3D 打印机以及研发及测试的样品。
