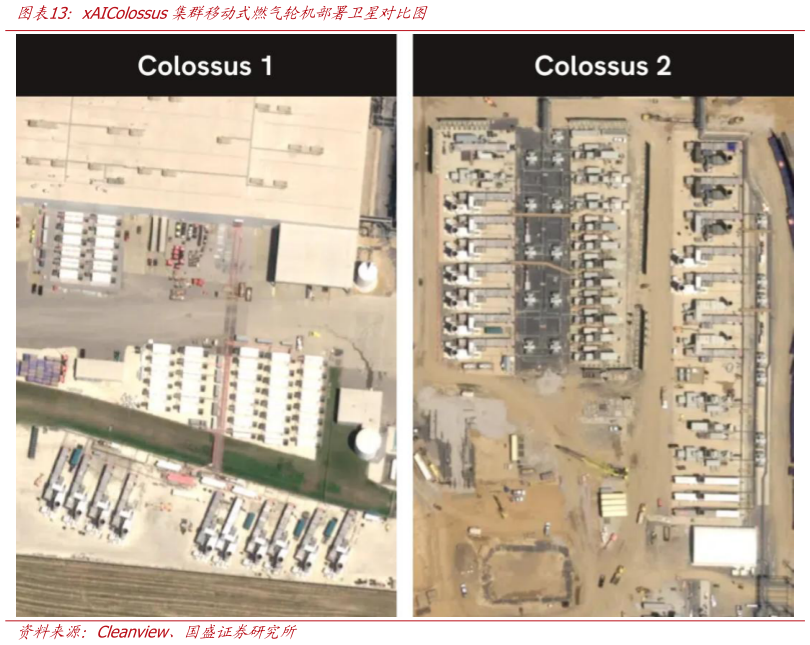

> 数据图表如何看待xAIColossus集群移动式燃气轮机部署卫星对比图2026-9-2北美电力持续短缺,CSP 厂商相继推进现场自建供电方案。在北美算力供需矛盾加剧、公共电网扩容审批周期漫长的大背景下,海外头部 AI 与云厂商相继推进现场自建供电方案,各家根据自身算力规划规模、投产时间诉求,选择以燃气轮机为核心的自建电站方案,项目进度、采购规模存在明显分化,Meta、微软、谷歌、xAI“(SpaceX)是代表性主体。 1)xAI(SpaceX):卡车式移动式燃气轮机,极致追求快速投产 xAI:移动式燃机,极致追求快速投产。xAI 孟菲斯 Colossus 数据中心第一簇算力 122天即上线,ColossusII 更是缩短至 91 天,远快于行业约两年的新建周期。SpaceX 2026年 3 月签署 8.05 亿美元采购协议、交付延续至 2029 年,2026 年 4 月再签署约 20 亿美元的移动式燃气轮机及配套设备采购协议,全部用于 AI 数据中心供电。国盛证券工业制造
