如何才能从提交并网申请到商业运营耗时(单位:月)

2026-10-4
如何才能从提交并网申请到商业运营耗时(单位:月)

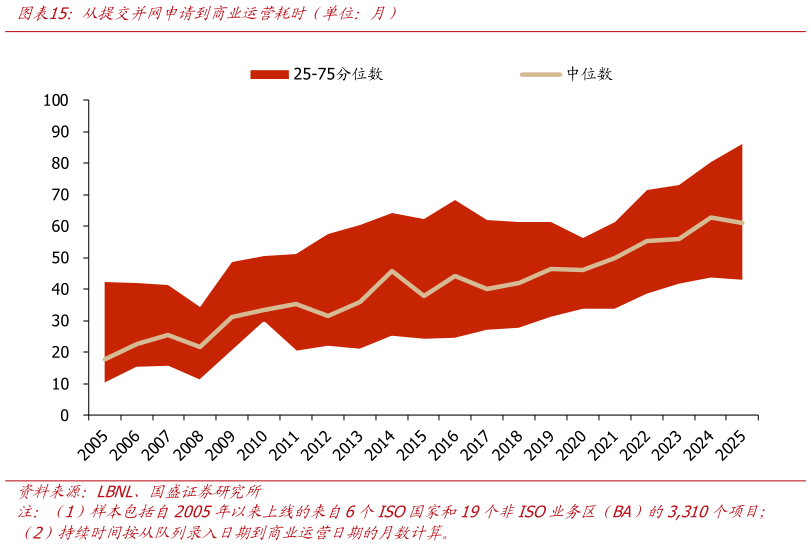

受到存量输电设施老旧与建设周期错配等因素共同影响,北美地区的并网难题突出。美国大多数输电设施修建于 1960-1970 年代,目前正接近使用寿命终点,据 Brattle Group 测算,未来数十年每年平均需要替换约 4000 英里输电线路。与此同时,算力基建和电网建设存在建设周期差:超大规模数据中心通常能在 18-24 个月内建成,但高压输电线路的升级改造通常需要 7 到 10 年的时间进行规划、审批和建设,在发达经济体新建一条输电线路通常也需要 4 至 8 年。此外在审批管理制度、市场结构等其他因素的共同作用下,北美的并网难题凸显。截至 2025 年底,全美发电与储能并网待审容量达 2061GW,为现有装机总量的 1.5 倍。2000-2020 年提交的并网申请在 2025 年底前落地容量仅 13%,2025 年建成的项目从申请到正式投入商业运营的周期中位数高达 61 个月。
